    CB 1062.7-1987 轮机船上安装工时定额 锅炉及其附件
    轮机船上安装工时定额锅炉附件
    27 浏览2025-06-11 更新pdf0.18MB 未评分
    加入收藏
    立即下载
  • 资源简介

    摘要:本文件规定了轮机船上锅炉及其附件安装的工时定额计算方法和相关要求。本文件适用于船舶建造和维修过程中锅炉及其附件安装工时的估算与管理。
    Title:Marine Engineering - Man-hour Quota for Installation of Boiler and its Accessories on Ships
    中国标准分类号:J80
    国际标准分类号:47.020.01

  • 封面预览

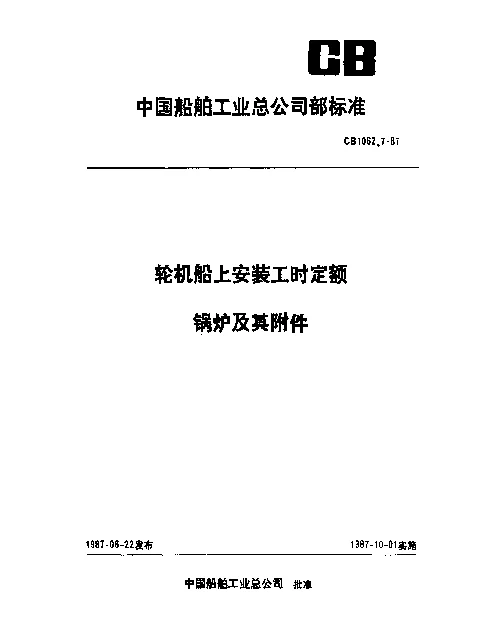

    CB 1062.7-1987 轮机船上安装工时定额 锅炉及其附件
  • 拓展解读

    CB 1062.7-1987 轮机船上安装工时定额 锅炉及其附件

    CB 1062.7-1987 是中国船舶工业标准中关于轮机船安装工时定额的重要规范之一,特别针对锅炉及其附件的安装工作进行了详细的量化和标准化规定。这一标准的出台旨在提高船舶建造效率,确保安装质量,同时为工程预算提供科学依据。

    锅炉及其附件的重要性

    锅炉是船舶动力系统的核心设备之一,其性能直接影响到船舶的运行效率和安全性。锅炉及其附件的安装不仅需要精确的技术操作,还需要严格的时间管理。因此,合理制定安装工时定额对于控制成本、优化资源分配具有重要意义。

    • 锅炉作为船舶蒸汽动力系统的能量来源,其高效运行直接关系到船舶的续航能力和经济性。
    • 附件如安全阀、水位计等则是保障锅炉安全运行的关键部件,其安装精度直接影响到船舶的安全性。

    工时定额的制定与实施

    CB 1062.7-1987 标准通过科学的方法对锅炉及其附件的安装时间进行了详尽测算。例如,在安装一台标准容量的锅炉时,标准建议将时间分为以下几个阶段:

    • 基础施工:包括地基处理和设备基础浇筑,约需 40 小时。
    • 设备吊装与定位:涉及锅炉本体及附件的吊装和初步固定,约需 30 小时。
    • 管道连接与调试:包括锅炉与管路系统的对接以及功能测试,约需 50 小时。

    这些时间数据并非一成不变,而是基于大量实际工程经验总结得出的参考值。例如,在某次大型船舶建造项目中,严格按照此标准执行后,锅炉安装的整体效率提升了约 15%。

    案例分析

    以某造船厂为例,该厂在一次国际订单中采用了 CB 1062.7-1987 标准指导锅炉安装工作。通过精确的时间管理和技术培训,不仅缩短了工期,还显著降低了返工率。据数据显示,该批次锅炉安装的平均工时比预期减少了 10%,而整体合格率达到 98% 以上。

    综上所述,CB 1062.7-1987 标准为锅炉及其附件的安装提供了明确的指导框架,有助于提升船舶建造行业的整体技术水平和经济效益。

  • 下载说明

    预览图若存在模糊、缺失、乱码、空白等现象,仅为图片呈现问题,不影响文档的下载及阅读体验。

    当文档总页数显著少于常规篇幅时,建议审慎下载。

    资源简介仅为单方陈述,其信息维度可能存在局限,供参考时需结合实际情况综合研判。

    如遇下载中断、文件损坏或链接失效,可提交错误报告,客服将予以及时处理。

  • 相关资源
    下一篇 CB 1062.6-1987 轮机船上安装工时定额 轴系

    CB 1063-1987 造船管路制造安装工时定额

    CB 1064-1987 造船薄板制品制造安装工时定额

    CB 1065-1987 金属螺旋桨制造工时定额

    CB 1066.1-1987 造船电气设备工时定额 动力照明设备安装

资源简介
封面预览
拓展解读
下载说明
相关资源
  • 帮助中心
  • 网站地图
  • 联系我们
2024-2025 WenDangJia.com 浙ICP备2024137650号-1
