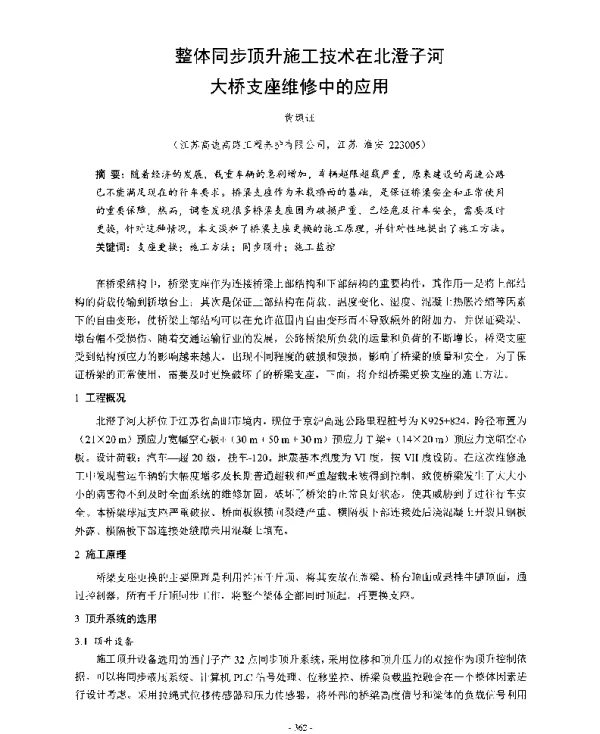

《整体同步顶升施工技术在北澄子河大桥支座维修中的应用》是一篇关于桥梁维修技术的重要论文,该文详细介绍了整体同步顶升技术在实际工程中的应用情况。论文以北澄子河大桥为研究对象,探讨了如何利用这一先进技术对桥梁支座进行维修和更换,从而确保桥梁结构的安全性和稳定性。
北澄子河大桥是一座重要的交通基础设施,随着使用年限的增长,桥梁的支座出现了老化、损坏等问题,严重影响了桥梁的正常使用。为了保障桥梁的安全运行,必须对其进行有效的维修和加固。传统的支座维修方法往往存在操作复杂、效率低、风险高等问题,而整体同步顶升技术则提供了一种更为高效和安全的解决方案。
整体同步顶升技术是一种通过液压系统实现桥梁整体或部分结构同步顶升的技术,能够有效解决桥梁支座更换过程中存在的结构受力不均、顶升误差大等问题。该技术的核心在于精确控制顶升过程,确保桥梁各部位的同步上升,避免因局部受力过大而导致结构损坏。
在论文中,作者首先对北澄子河大桥的结构特点进行了详细的分析,包括桥梁的跨度、桥面宽度、支座类型以及现有支座的状态等。通过对桥梁结构的全面了解,为后续的顶升施工提供了科学依据。同时,论文还对整体同步顶升技术的基本原理进行了阐述,包括液压控制系统、顶升设备的选择与布置、顶升过程的监控与调整等内容。
论文重点描述了整体同步顶升技术在北澄子河大桥支座维修中的具体应用过程。首先,施工团队对桥梁进行了全面的检测与评估,确定了需要更换的支座位置及数量。随后,根据桥梁的结构特点和荷载分布情况,制定了详细的顶升方案。在顶升过程中,采用多点同步控制方式,确保桥梁各部位的顶升高度一致,防止因顶升不均导致的结构损伤。
此外,论文还对顶升过程中可能出现的问题进行了分析,并提出了相应的应对措施。例如,在顶升过程中可能会出现桥梁局部变形、支座受力不均等情况,对此,施工团队采用了实时监测系统,对桥梁的位移、应力等参数进行动态监控,及时调整顶升参数,确保施工安全。
在完成顶升后,施工团队对新支座进行了安装,并对桥梁的整体结构进行了复查,确认所有支座安装到位且受力均匀。整个维修过程完成后,北澄子河大桥的支座功能得到了显著改善,桥梁的承载能力和使用寿命也得到了有效提升。
论文最后总结了整体同步顶升技术在北澄子河大桥支座维修中的成功经验,认为该技术不仅提高了桥梁维修的效率,还大大降低了施工风险,具有广泛的应用前景。同时,论文也指出,未来在类似工程中应进一步完善技术规范,加强施工人员的专业培训,以确保该技术能够更好地服务于桥梁维修和加固工程。
总体而言,《整体同步顶升施工技术在北澄子河大桥支座维修中的应用》这篇论文为桥梁维修领域提供了一个宝贵的实践案例,展示了现代工程技术在解决传统桥梁维护难题中的重要作用,也为今后类似工程提供了有益的参考和借鉴。
