    辛克雷水电站机组配水环管水压试验及保压浇筑
    辛克雷水电站机组配水环管水压试验保压浇筑水利工程技术
    14 浏览2025-07-17 更新pdf3.38MB 共8页未评分
    加入收藏
    立即下载

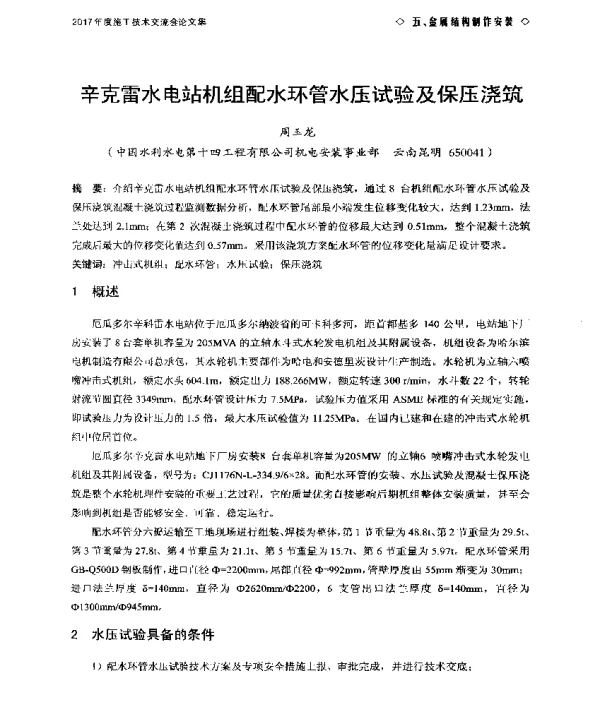

  • 资源简介

    《辛克雷水电站机组配水环管水压试验及保压浇筑》是一篇关于水电站关键设备安装与测试技术的学术论文。该论文详细介绍了辛克雷水电站中机组配水环管在施工过程中的水压试验方法以及后续的保压浇筑工艺,为类似工程提供了重要的技术参考和实践指导。

    辛克雷水电站位于非洲刚果民主共和国,是非洲最大的水电站之一,具有重要的经济和战略意义。作为大型水电项目,其核心设备的安装质量直接关系到电站运行的安全性和稳定性。其中,配水环管作为水轮机的重要组成部分,承担着将水流均匀分配至各喷嘴的关键作用。因此,对其结构强度和密封性能进行严格的测试显得尤为重要。

    论文首先介绍了配水环管的基本结构和工作原理。配水环管通常由多个钢管段组成,通过法兰连接形成一个完整的环形管道系统。其主要功能是在水轮机运行过程中,将高压水流均匀地引入各个喷嘴,确保水轮机高效稳定运行。由于配水环管在运行过程中承受较大的水压和动态载荷,因此必须经过严格的水压试验以确保其安全性和可靠性。

    水压试验是检验配水环管结构完整性和密封性能的重要手段。论文详细描述了试验的具体步骤和操作方法。首先,对环管进行整体组装并检查各连接部位的密封性;随后,逐步向环管内注水,并加压至设计压力值,观察是否有泄漏现象。同时,利用压力传感器对环管各部位的压力变化进行实时监测,确保试验数据的准确性。试验过程中还对环管的变形情况进行测量,以评估其在高压下的结构稳定性。

    在完成水压试验后,论文进一步探讨了保压浇筑工艺的应用。保压浇筑是指在水压试验完成后,对环管内部进行混凝土填充,以增强其结构强度和密封性能。这一过程需要在保持一定压力的情况下进行,以确保混凝土能够均匀填充环管内部的空隙,并与金属结构紧密结合。论文分析了保压浇筑的技术要点,包括混凝土的配合比设计、浇筑顺序、压力控制等,确保整个浇筑过程符合施工规范。

    论文还结合实际工程案例,分析了水压试验和保压浇筑过程中可能遇到的问题及其解决方案。例如,在水压试验阶段,可能会出现局部泄漏或压力波动等问题,此时需要及时调整试验参数或采取补救措施。而在保压浇筑过程中,如何防止混凝土离析、确保浇筑密实度也是关键技术难点。作者通过现场试验和数据分析,提出了相应的优化措施,提高了施工效率和工程质量。

    此外,论文还对水压试验和保压浇筑的后续维护进行了简要介绍。由于配水环管长期处于高压环境下运行,定期检查和维护至关重要。论文建议建立完善的检测机制,包括定期压力测试、结构检查和密封性评估,以确保环管在运行过程中的安全性。

    总体来看,《辛克雷水电站机组配水环管水压试验及保压浇筑》是一篇具有较高实用价值的工程技术论文。它不仅为辛克雷水电站的建设提供了科学依据和技术支持,也为其他类似大型水电工程的配水环管施工提供了宝贵的经验和参考。通过对水压试验和保压浇筑工艺的深入研究,论文展示了现代水电工程在材料应用、施工技术和质量控制方面的先进水平。

  • 封面预览

    辛克雷水电站机组配水环管水压试验及保压浇筑
  • 下载说明

    预览图若存在模糊、缺失、乱码、空白等现象,仅为图片呈现问题,不影响文档的下载及阅读体验。

    当文档总页数显著少于常规篇幅时,建议审慎下载。

    资源简介仅为单方陈述,其信息维度可能存在局限,供参考时需结合实际情况综合研判。

    如遇下载中断、文件损坏或链接失效,可提交错误报告,客服将予以及时处理。

  • 相关资源
    下一篇 辛亥革命与早期中国共产党人的思想启蒙

    邢家渡引黄闸前泵站簸箕形进水流道水力设计研究

    长河坝水电站坝料跨心墙运输技术

资源简介
封面预览
下载说明
相关资源
  • 帮助中心
  • 网站地图
  • 联系我们
2024-2025 WenDangJia.com 浙ICP备2024137650号-1
