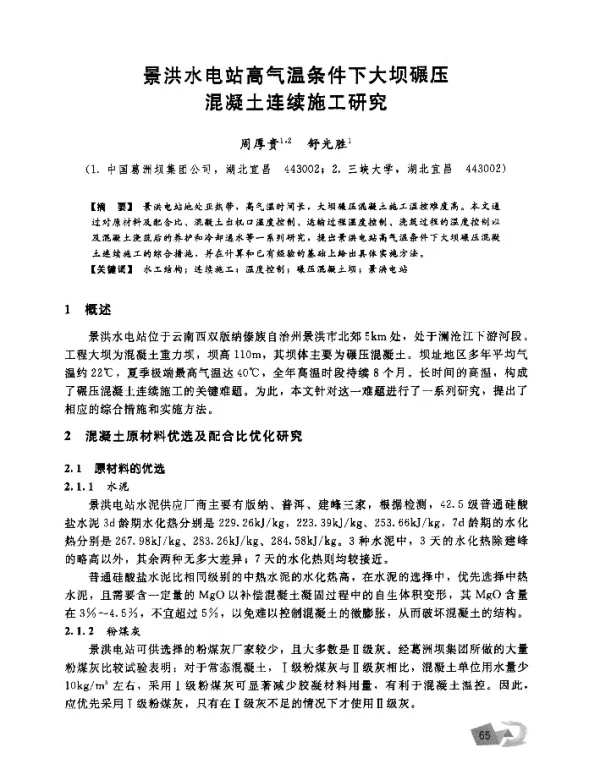

《景洪水电站高气温条件下大坝碾压混凝土连续施工研究》是一篇探讨在高温环境下如何有效进行大坝碾压混凝土连续施工的学术论文。该论文针对景洪水电站建设过程中面临的高温气候挑战,深入分析了高温对碾压混凝土性能的影响,并提出了相应的施工技术和管理措施,为类似工程提供了重要的参考价值。
景洪水电站位于中国云南省西双版纳傣族自治州,是澜沧江干流上的一座大型水电站。由于该地区属于热带季风气候,夏季高温多雨,最高气温可达40摄氏度以上。这种极端的气候条件给大坝施工带来了巨大挑战,尤其是碾压混凝土的施工质量控制问题。在高温环境下,碾压混凝土的凝结速度加快,水分蒸发过快,容易导致混凝土结构不密实、强度不足等问题,严重影响大坝的安全性和耐久性。
本文首先对景洪水电站的地理环境和气候特点进行了详细描述,分析了高温对碾压混凝土施工过程的具体影响。通过对碾压混凝土的材料组成、配合比设计以及施工工艺的研究,论文指出,在高温条件下,传统的施工方法难以满足工程质量要求,必须采取一系列针对性的技术措施。
在研究中,作者提出了一系列创新性的施工技术,包括优化混凝土配合比、采用高效减水剂、加强温控措施等。此外,还引入了先进的施工设备和技术手段,如使用自动喷雾降温系统、合理安排施工时间以避开高温时段等。这些措施有效缓解了高温对混凝土性能的不利影响,提高了施工效率和工程质量。
论文还重点讨论了高温环境下碾压混凝土的温度控制问题。通过建立温度监测系统,实时监控混凝土内部和外部的温度变化,确保混凝土在合适的温度范围内完成浇筑和养护。同时,采用了分层浇筑、快速覆盖和保温养护等方法,进一步保障了混凝土的质量。
在实际应用方面,论文结合景洪水电站的具体施工情况,对所提出的施工技术进行了验证和评估。结果表明,经过优化后的施工方案能够显著提高碾压混凝土的施工质量,减少因高温导致的裂缝和强度不足等问题,为后续的工程验收和运行奠定了坚实的基础。
此外,论文还对高温条件下大坝碾压混凝土连续施工的管理策略进行了探讨。强调了施工组织、人员培训、设备维护等方面的重要性,提出应建立完善的施工管理体系,确保各项技术措施得到有效落实。同时,建议加强与气象部门的合作,提前获取天气预报信息,以便更好地安排施工计划。
总体而言,《景洪水电站高气温条件下大坝碾压混凝土连续施工研究》是一篇具有重要实践意义的学术论文。它不仅为景洪水电站的顺利建设提供了理论支持和技术指导,也为其他类似工程在高温环境下开展大坝施工提供了宝贵的参考经验。随着全球气候变化日益加剧,高温环境下的工程施工问题将变得更加突出,因此,此类研究对于推动水利工程建设的可持续发展具有重要意义。
