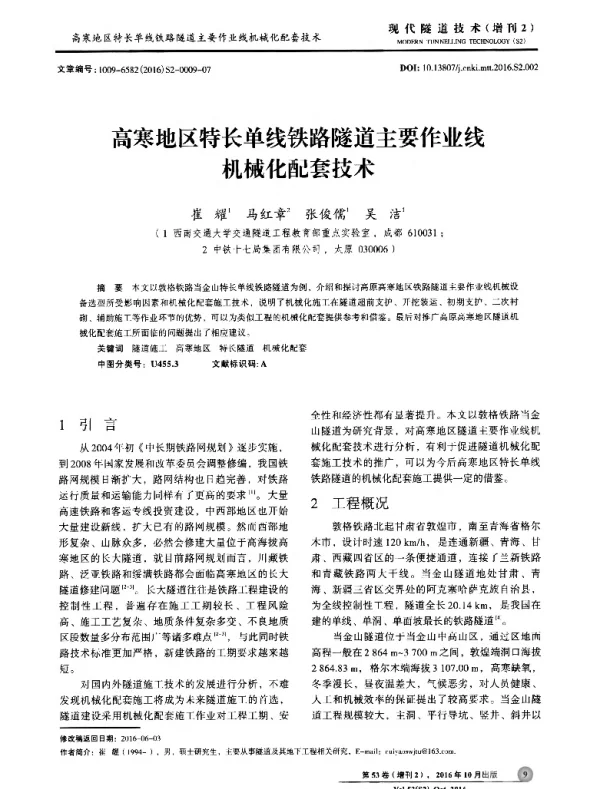

《高寒地区特长单线铁路隧道主要作业线机械化配套技术》是一篇关于高寒地区铁路隧道施工技术的重要论文。该论文针对我国高寒地区特殊气候条件下的铁路建设需求,探讨了特长单线铁路隧道施工过程中主要作业线的机械化配套技术,旨在提高施工效率、保障工程质量和安全,同时降低施工成本。
高寒地区通常具有气温低、昼夜温差大、冻土分布广泛等特点,这些自然条件对铁路隧道的施工提出了严峻挑战。在这样的环境下,传统的施工方法往往难以满足工程进度和质量要求,因此必须引入先进的机械化设备和技术手段。论文指出,在高寒地区进行铁路隧道施工时,需要特别关注施工设备的适应性、材料的耐寒性能以及施工过程中的温度控制问题。
论文重点分析了特长单线铁路隧道的主要作业线,包括钻孔、装药、出渣、支护和衬砌等关键工序,并结合实际工程案例,研究了各作业线之间的协同配合与优化配置。通过对不同施工阶段的机械化装备进行系统分析,论文提出了一套适用于高寒地区的机械化配套方案,以提升整体施工效率。
在钻孔作业方面,论文强调了使用高效、稳定的钻机设备的重要性,特别是在冻土层中进行钻孔时,需选择具备良好抗冻性能的钻头和钻杆,以确保钻孔作业的顺利进行。此外,还建议采用自动化程度较高的钻孔设备,以减少人工操作带来的误差和安全隐患。
装药与爆破作业是隧道施工中的关键环节,论文指出,在高寒地区应优先选用低感度炸药,以避免因低温导致的炸药性能不稳定问题。同时,应合理设计爆破参数,确保爆破效果既能满足施工要求,又不会对周边环境造成过大影响。
出渣作业是隧道施工中工作量最大的部分之一,论文提出应采用高效的装载和运输设备,如大型挖掘机、自卸汽车等,以提高出渣效率。在高寒条件下,还需注意设备的防冻和润滑问题,确保设备在低温环境下仍能正常运行。
支护作业是保证隧道结构稳定性的关键环节,论文强调了机械化支护设备的应用价值,如液压台车、锚杆钻机等。这些设备能够有效提高支护作业的精度和效率,同时减少人工干预,降低施工风险。
衬砌作业是隧道施工的最后阶段,论文建议采用预制拼装式衬砌结构,以提高施工速度和质量。同时,应结合高寒地区的气候特点,选用具有良好抗冻性能的混凝土材料,确保衬砌结构在长期使用中不发生冻胀破坏。
除了上述主要作业线的技术分析外,论文还探讨了高寒地区铁路隧道施工中的其他关键技术问题,如施工通风、排水、照明和安全管理等。针对这些问题,论文提出了一系列行之有效的解决方案,为高寒地区铁路隧道的建设提供了理论支持和实践指导。
总之,《高寒地区特长单线铁路隧道主要作业线机械化配套技术》是一篇具有重要现实意义的论文,它不仅总结了高寒地区铁路隧道施工的经验,还提出了许多创新性的技术思路,为今后类似工程的建设提供了宝贵的参考。
