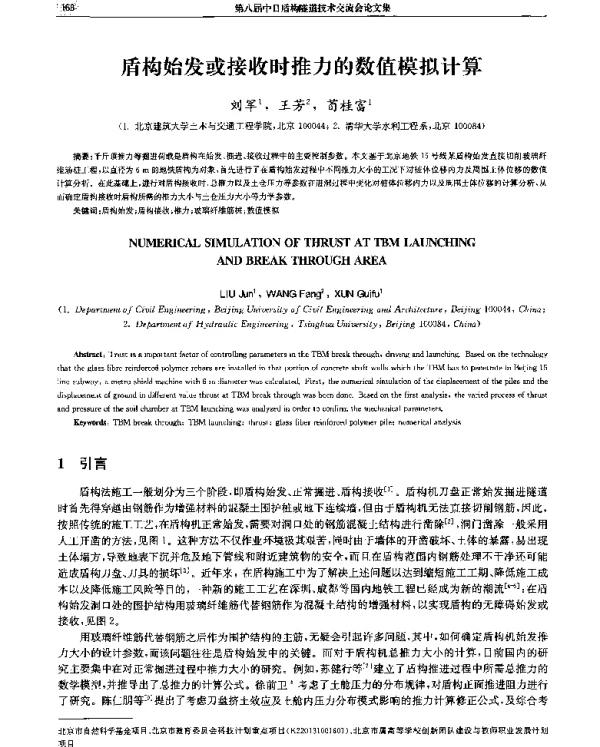

《盾构始发或接收时推力的数值模拟计算》是一篇探讨盾构施工过程中关键力学问题的研究论文。该论文聚焦于盾构机在始发和接收阶段的推力分析,通过数值模拟的方法对这一复杂工程现象进行了深入研究。盾构施工作为现代城市地下空间开发的重要技术手段,其安全性、效率和成本控制一直是工程界关注的重点。而盾构机在始发和接收阶段,由于设备处于启动或停止状态,其受力情况与正常掘进阶段存在显著差异,因此对推力的准确计算显得尤为重要。
论文首先回顾了盾构施工的基本原理以及始发和接收阶段的特点。始发阶段是指盾构机从工作井出发开始掘进的过程,而接收阶段则是盾构机即将到达接收井时的最后几米掘进过程。这两个阶段由于地质条件、设备状态以及操作方式的不同,往往面临较大的风险。特别是在始发阶段,盾构机需要克服初始阻力,而在接收阶段则需确保设备稳定地进入接收井,避免出现坍塌或偏移等事故。
为了更准确地分析推力的变化规律,论文采用了有限元法进行数值模拟。有限元法是一种广泛应用于工程力学领域的数值计算方法,能够将复杂的物理问题离散化为多个小单元进行求解。通过建立合理的三维模型,论文模拟了盾构机在不同地质条件下的推力变化情况,并对影响推力的关键因素进行了分析。例如,土层的硬度、地下水位、盾构机刀盘的转速以及推进速度等因素都会对推力产生显著影响。
在模型建立过程中,论文考虑了多种边界条件和材料属性,以尽可能接近实际工程环境。同时,为了提高计算精度,还对模型进行了网格划分优化,确保在关键区域具有足够的分辨率。此外,论文还引入了动态加载和非线性材料模型,以更好地反映盾构机在实际施工中的动态行为。
通过对数值模拟结果的分析,论文得出了一些重要的结论。首先,推力在始发阶段通常会经历一个逐渐上升的过程,这是由于盾构机需要克服初始阻力。其次,在接收阶段,推力可能会因土体变形和设备稳定性问题而出现波动。此外,论文还发现,不同的地质条件对推力的影响较大,软土层中推力相对较小,而硬岩层中则需要更大的推力。
除了理论分析,论文还结合了实际工程案例进行验证。通过对某城市地铁隧道项目的数据进行对比分析,论文验证了数值模拟结果的准确性,并进一步说明了推力计算在实际工程中的应用价值。这种理论与实践相结合的方式,不仅提高了研究成果的可信度,也为后续的工程设计和施工提供了参考依据。
论文还讨论了如何通过优化盾构机的设计和施工参数来降低推力需求。例如,合理选择刀盘类型、调整推进速度、改善注浆工艺等措施都可以有效减少推力波动,提高施工的安全性和效率。此外,论文还建议在工程前期进行详细的地质勘探,以便更准确地预测推力变化趋势,从而制定科学的施工方案。
总体而言,《盾构始发或接收时推力的数值模拟计算》是一篇具有较高学术价值和工程实用性的研究论文。它不仅深化了对盾构施工过程中力学行为的理解,也为相关工程技术人员提供了重要的理论支持和技术指导。随着城市地下空间开发的不断推进,此类研究对于提升盾构施工的安全性和经济性具有重要意义。
